因此,在建立了我的团队之后,我需要为每个团队定义不同的sprint。我注意到,当我在“项目设置”>“工作”>“迭代”下运行时,我会看到为新项目定义的默认集。这些默认迭代所使用的名称与项目的名称相同。这让我不禁要问--我是为一个具有默认迭代、项目名称或默认团队名称的新项目命名吗?
换句话说,我正在考虑像这样设置我的团队/迭代结构,是否有一种更好或最好的方法(当在单个团队项目中使用多个团队时)?
下面,我定义了根节点的新子节点(同样,这是项目名还是默认团队的同名?)
root-name-here
|__Team1
|__Sprint1
|__Sprint2
|__Sprint3
|__Sprint4
|__Sprint5
|__Sprint6
|__Team2
|__Sprint1
|__Sprint2
|__Sprint3
|__Sprint4
|__Sprint5
|__Sprint6
|__Sprint1
|__Sprint2
|__Sprint3
|__Sprint4
|__Sprint5
|__Sprint6现在处于同一级别的“默认”迭代集,我可以简单地删除它们吗?
发布于 2018-07-31 08:55:16
您可以根据不同的团队配置不同的迭代。详情如下:
PS:我与Navigation共享这些步骤,如果您想打开新导航,设置如下:单击profile ->预览功能->,然后打开新导航)。
1.使用所需的结构添加迭代

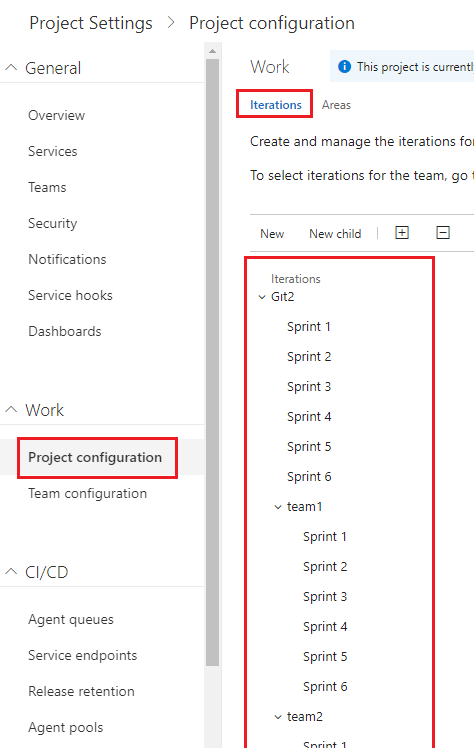

在项目设置中,->项目配置、->迭代、Tab ->添加迭代如下(如您所列):

2.为不同的团队指定不同的迭代
在项目设置中,->团队配置->为不同的团队选择不同的迭代。此外,您还可以为不同的团队设置默认迭代和待办迭代。
例如:

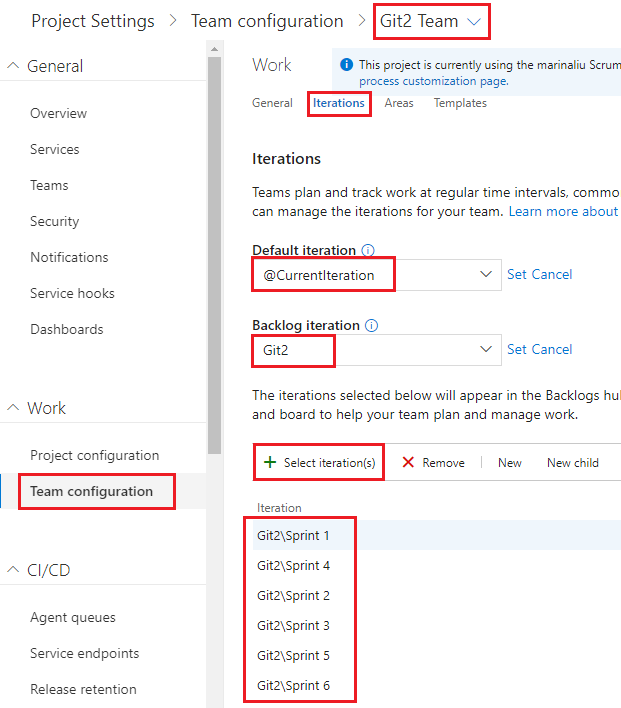

Git2\Sprint 1~6到Git2 Team

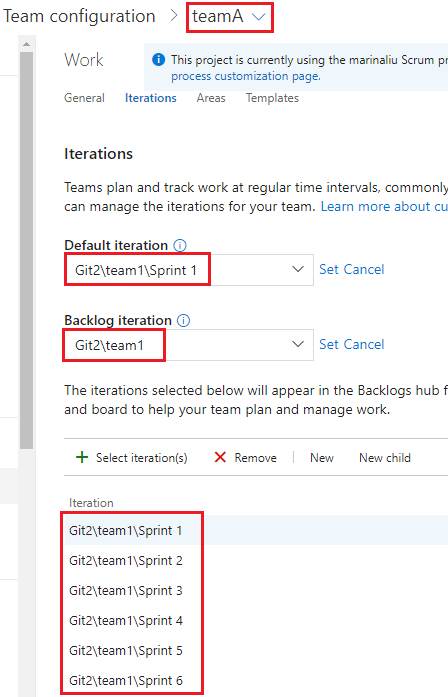

Git2\team 1\Sprint 1~6到teamA
Git2\team 2\Sprint 1~6到second团队:
现在,当打开不同团队的积压日志时,只列出指定的迭代。
发布于 2018-07-30 16:24:55
您可以在项目级别定义项目的总体迭代。
在团队级别上,您设置团队的待办迭代以及什么sprint属于该团队。
如果项目级迭代只用于汇总单个团队的进度,那么是的,您可以删除项目级别的迭代。
