我的VSTS预测工具确实有一些奇怪的问题--我把预测速度设定到什么似乎并不重要,它在开始做任何事情之前留下了大约20层的巨大差距。有没有其他人有过这样的问题,并能告诉我是什么引起了问题?
很抱歉,没有更多的事情可做,但我不能提供更多,不提供我的产品积压,我不能这样做。
我尝试过将设置更改为只显示待办事项级及以下级别。

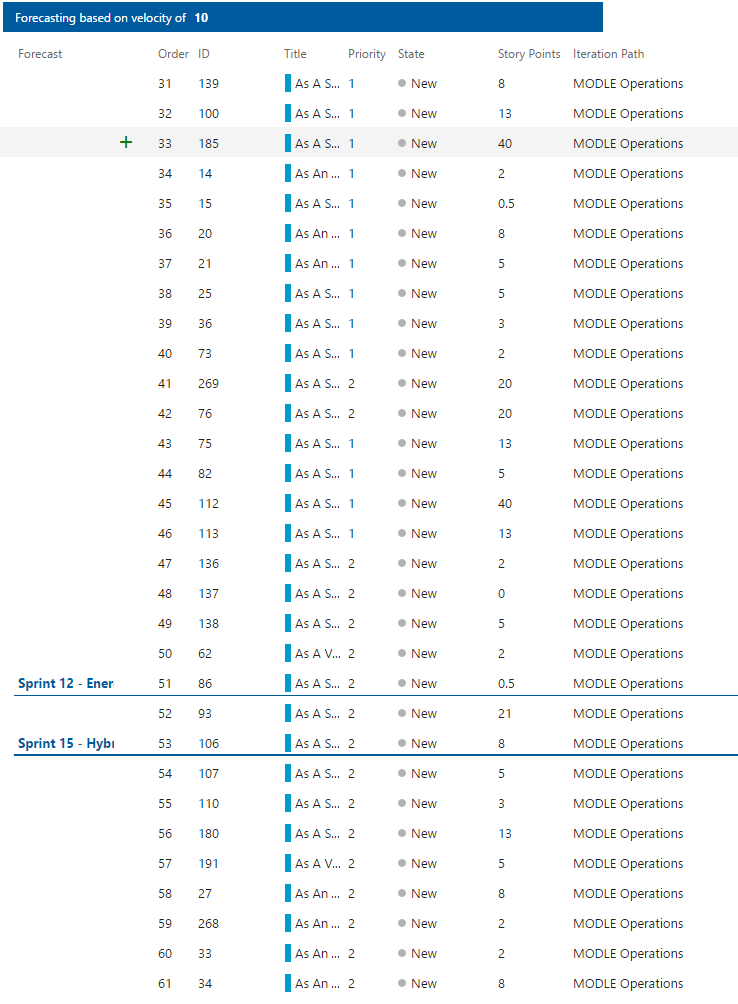

这里有一个屏幕抓取-我已经做了两个部分,因为我实际上必须向下滚动看到任何预测线.

将那些没有估计值的项目移到待办事项的底部也没有什么区别(虽然我希望在到达这个点之前,还会有一些断线)。
发布于 2017-03-02 23:12:32
这里的问题是(在大多数情况下)我使用的是“故事点”,而不是“工作”字段(因为它们就是这样的!)我通过将我所有的故事点数据复制到“工作”字段来解决这个问题。“故事品脱”领域似乎做得不多。
本文:然而,https://www.visualstudio.com/en-us/docs/work/guidance/agile-process-workflow似乎不同意这一理论。
