在Excel-2010中按工时导出结束日期和开始日期
EN

Stack Overflow用户
提问于 2015-06-24 06:46:56
回答 2查看 2.2K关注 0票数 0

我需要一个公式,计算结束日期(与时间)时,总,工时,开始日期,是给定的。Excel 2010

标准:

  1. 1人日=8小时(1小时为休息时间)
  2. 工作开始时间= 10:00
  3. 工作结束时间= 19:00
  4. 1人周=星期一至五
  5. 如有假期,则不应计算在内。

例如,

代码语言:javascript
复制
Cell E7 = Man Hours  = 10 Hrs
Cell F7 = Start Date = 26-Jun-15 13:00
Cell G7 = End Date   = ???? (Ideally 29-Jun-15 14:00)

*27和28是周末

谢谢!

EN

回答 2

Stack Overflow用户

回答已采纳

发布于 2015-06-24 11:07:22

对于真实的人和现实的计划来说,对于每小时的粒度来说,估算持续时间的误差幅度太大,无法理解。

但是,如果我们对输入的工作时间(相对于日历日/周/月是更常见的持续时间估计单位)的持续时间进行了估计,并且需要计算结束日期-时间,我们可以:

  • 如果没有关闭时间(例如,在单元格H7中,在Excel日期单位=一天的分数中),则使用可能结束时间计算助手列。 =MOD(F7,1) + MOD(E7,8)/24

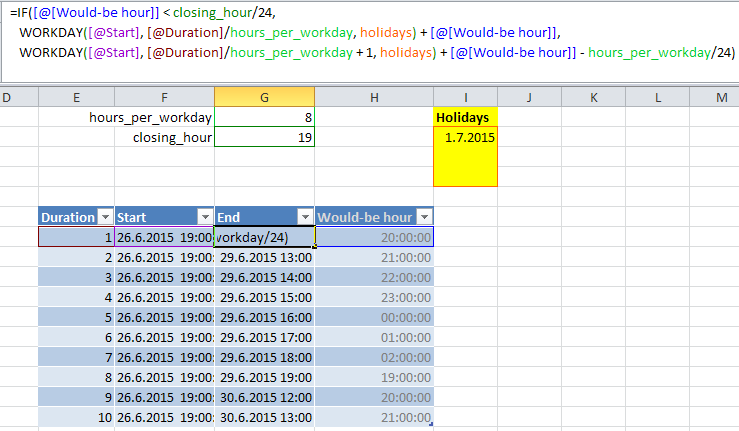

  • 检查预期时间是否在关闭时间之前,并相应地调整结束日+结束时间。如果是之后,请移到下一个工作日并调整时间,例如,为了简单起见,假设所有的休息时间都在一天的开始,这样我们就可以减去一个工作日的小时数: =IF(H7 <= 19/24,工作日(F7,E7/8,假日)+ H7,工作日(F7,E7/8 + 1,假日)+ H7 - 8/24)

票数 0
EN

Stack Overflow用户

发布于 2015-06-24 09:41:01

假设您将国家假日保存在第一栏中,您可以在单元格H7中尝试如下:

=IF(HOUR( F7+E7/24) >19,((F7+E7/24)-INT(F7+E7/24)-0.792)+(WORKDAY(F7,1,I:I)+0.417,F7+E7/24)

票数 0
EN
页面原文内容由Stack Overflow提供。腾讯云小微IT领域专用引擎提供翻译支持
原文链接:

https://stackoverflow.com/questions/31019505
