社区首页 >专栏 >档案库房环境监测系统建设,传感器点位部署与布线实战总结

档案库房环境监测系统建设,传感器点位部署与布线实战总结

原创
作者头像
盛世宏博科技
发布2026-09-09 10:28:05
发布2026-09-09 10:28:05
20
举报

档案库房环境监测系统建设,传感器点位部署与布线实战总结

摘要:档案库房环境监测数据是否精准、曲线是否稳定、系统是否长期免维护,80%取决于前期传感器点位布置和布线施工质量。很多项目设备选型没问题,但因为点位乱放、靠近热源、气流死角、布线不抗干扰、组网不合理,导致温湿度漂移、数据不准、频繁离线、验收不过。本文结合大量档案库房新建、改造实战经验,系统总结传感器点位布放原则、避热源规范、抗干扰布线、POE组网方案、新旧库房差异、现场高频踩坑,给档案智能化施工提供一套可直接落地的标准化建设思路。

关键词:档案库房;环境监测;传感器部署;布线规范;POE组网;库房施工踩坑

一、前言

档案库房环境监测不同于普通机房、办公室监测。档案对温湿度稳定性、均匀性、无突变、无漂移、全年连续数据要求极高。设备参数再优秀,如果点位布设不合理、布线不规范、组网不稳固,最终呈现的数据一定是波动大、偏差大、无法代表库房真实环境。

大量现场案例证明:档案系统后期 90% 的数据异常、曲线断层、数值不准、设备离线问题,根源都在施工阶段。本文从实战角度,完整梳理库房传感器部署与布线的标准化落地方法与避坑要点。

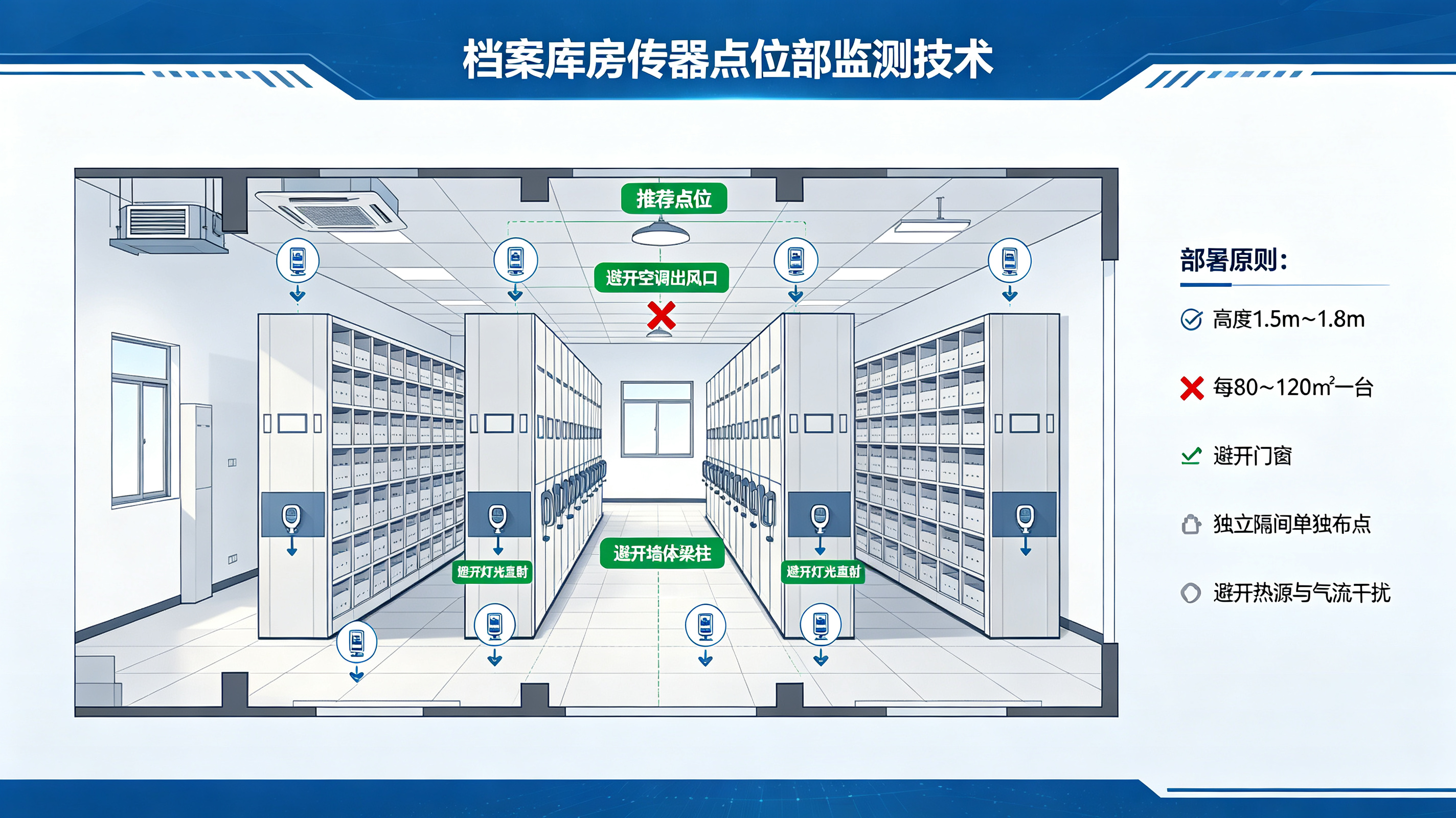

二、库房温湿度传感器点位部署标准(实战规范)

传感器布设核心原则:测档案存放区真实环境,不测设备风、不测墙面温、不测室外温、不测局部死角

2.1 高度标准

档案密集架库房,空气温湿度分层差异明显,传感器高度必须贴合档案载体高度:

- 标准安装高度:1.5m~1.8m(档案层主体高度)

- 禁止贴顶安装(顶部温度偏高、气流不稳)

- 禁止过低安装(地面潮气重、湿度虚高)

2.2 区域布点逻辑

1. 大面积库房:每 80–120 ㎡布置一台传感器,均匀分散,避免集中扎堆;

2. 多隔断、多隔间库房:每个独立隔间必须单独布点,不能跨隔间替代;

3. 密集架区域:布点在架体之间主通道上方,保证气流流通、数据均衡;

4. 死角区域:库房角落、无通风位置适当补点,避免局部闷湿盲区。

2.3 必须避开的安装位置(重点避坑)

这是档案项目数据不准的最大原因:

1. 严禁靠近恒温恒湿设备出风口、回风口

出风口温度、湿度是处理后的瞬时风,不代表库房环境,会导致数值严重失真、频繁波动。

2. 严禁靠近门窗、通风口、缝隙位置

室外气流渗透,导致冬冷夏热、湿度漂移,无法反映库房常态环境。

3. 严禁紧贴墙体、梁柱

墙体昼夜温差大、墙体返潮,会造成温度偏高、湿度虚高。

4. 严禁灯光、射灯、电器正下方

光源发热持续辐射,造成长期温度偏高。

三、布线施工抗干扰实战规范

档案库房虽无重型工业设备,但空调、除湿机、照明、配电柜集中,依然存在持续性电磁干扰,布线不规范会导致丢包、跳变、离线。

3.1 强弱电严格分离

- 传感器网线与强电线缆必须分管、分槽敷设

- 禁止网线与空调电源线、照明线并行同管

- 交叉位置尽量垂直交叉,减少平行耦合干扰

3.2 屏蔽网线施工标准

正规档案项目建议全程使用超五类/六类屏蔽网线

- 屏蔽层两端可靠接地

- 网口使用屏蔽水晶头、防水屏蔽接头

- 老旧改造线路优先更换屏蔽线

3.3 线路防老化、防受潮

库房常年高湿,普通裸线容易氧化、受潮、虚接:

- 全程PVC管/波纹管防护

- 走线避开冷凝水、墙面渗水位置

- 接头全部封闭处理,杜绝暴露氧化

四、库房专用POE组网方案(稳定首选)

目前新建智慧档案馆,100%优先采用POE以太网组网,彻底告别传统485总线不稳定问题。

4.1 组网架构

工业POE交换机 + 屏蔽网线 + POE温湿度传感器星型组网:

- 单设备单链路,单点故障不影响全网

- 网线同时供电+传数据,无需库房就近取电

- 每台设备独立IP,独立在线状态,故障精准定位

4.2 POE部署要点

1. 交换机选用工业级宽温POE交换机,适合机房弱电间长期运行;

2. POE功率预留30%余量,避免满载死机、设备重启;

3. 所有传感器设置静态IP,统一网段管理;

4. 开启端口隔离、风暴抑制,提升网络纯净度;

5. 关键库房点位单独VLAN隔离,提高安全性。

4.3 POE相比485的库房优势

- 无总线干扰、无数据乱码

- 支持断点续传,断网不丢数据

- 远程可查、可配、可运维

- 曲线连续稳定,满足档案验收标准

五、新建库房 vs 老旧改造库房 部署差异

新旧库房施工逻辑完全不同,不能套用同一套方案。

5.1 新建库房(可标准化施工)

- 前期弱电规划同步预留管线

- 全部采用屏蔽网线+标准POE架构

- 点位均匀布局,一次成型

- 交换机集中弱电间统一管理

- 可完全按照十防标准设计全覆盖监测

5.2 老旧库房改造(受限施工)

- 不允许大面积开槽、破墙、破坏装修

- 优先顶部分隐蔽走线、管卡固定

- 尽量利旧原有弱电通道

- 点位根据现有密集架布局微调,避开新增设备风口

- 优先选择极简POE改造,不新增强电点位

六、现场高频踩坑总结(工程血泪经验)

整理现场最容易返工、最容易验收扣分的问题:

6.1 点位踩坑

- 传感器装在空调风口,湿度长期偏低、温度波动大

- 紧贴墙面安装,夜间结露导致湿度异常升高

- 点位过少,库房局部区域超温超湿无法监测

- 设备装在灯光下方,长期受热漂移

6.2 布线踩坑

- 网线与强电同管,干扰严重、数据跳变

- 非屏蔽网线在潮湿库房长期运行,后期氧化丢包

- 水晶头未压紧、未防水,受潮后间歇性离线

- 线路过长无余量,拉扯松动

6.3 组网踩坑

- 使用民用交换机,夏季高温死机、端口掉线

- IP混乱、动态IP导致设备频繁离线

- POE功率不足,设备反复重启

- 未做网络隔离,广播风暴导致整体卡顿

6.4 验收踩坑

- 数据曲线不连续、有断点

- 局部环境超标未监测到

- 传感器数据不一致、偏差大

- 无离线补录、无断点续传,网络波动丢数据

七、最终标准化施工流程总结

1. 现场勘测:根据库房面积、隔断、设备位置确定点位图;

2. 规划走线:强弱电分离、屏蔽布线、避开干扰源;

3. 设备安装:标准高度、避开风口热源、居中布点;

4. 网络配置:静态IP、统一网段、POE功率核验;

5. 联调测试:温湿度一致性、稳定性、断网补录测试;

6. 资料归档:点位图、拓扑图、设备台账、IP台账。

八、总结

档案库房环境监测系统的核心不在于设备多高端,而在于点位精准、布线规范、组网稳定。合理的传感器部署可以真实还原库房环境,规范的POE屏蔽布线可以杜绝90%的干扰丢包问题,标准化组网可以保障系统常年稳定运行。

新建项目严格标准化施工,老旧改造项目因地制宜最小改动,避开热源、风口、干扰、IP冲突、功率不足等高频坑点,才能保证档案数据全年连续、稳定、合规,顺利通过智慧档案馆评级与年度验收。

你在库房施工中,遇到最多的是点位数据不准问题,还是布线干扰离线问题?欢迎评论区交流。

原创声明:本文系作者授权腾讯云开发者社区发表,未经许可,不得转载。

如有侵权,请联系 cloudcommunity@tencent.com 删除。

目录
  • 一、前言
  • 二、库房温湿度传感器点位部署标准(实战规范)
    • 2.1 高度标准
    • 2.2 区域布点逻辑
    • 2.3 必须避开的安装位置(重点避坑)
  • 三、布线施工抗干扰实战规范
    • 3.1 强弱电严格分离
    • 3.2 屏蔽网线施工标准
    • 3.3 线路防老化、防受潮
  • 四、库房专用POE组网方案(稳定首选)
    • 4.1 组网架构
    • 4.2 POE部署要点
    • 4.3 POE相比485的库房优势
  • 五、新建库房 vs 老旧改造库房 部署差异
    • 5.1 新建库房(可标准化施工)
    • 5.2 老旧库房改造(受限施工)
  • 六、现场高频踩坑总结(工程血泪经验)
    • 6.1 点位踩坑
    • 6.2 布线踩坑
    • 6.3 组网踩坑
    • 6.4 验收踩坑
  • 七、最终标准化施工流程总结
  • 八、总结
