首页
学习
活动
专区
圈层
工具
发布
社区首页 >专栏 >项目管理核心方法论与实践指南

项目管理核心方法论与实践指南

原创
作者头像
大飞felix
发布2026-03-19 11:32:27
发布2026-03-19 11:32:27
5520
举报

从"瞎忙"到"项目经理",掌握系统化思维,从容应对复杂挑战

目录

  1. 思维跃迁:从混乱到掌控
  2. 项目启动:把"方向"变成"项目"
  3. 需求管理:一切规划的起点
  4. 成果管理:定义项目的终点
  5. 范围管理:明确项目的边界
  6. 工作分解:大任务变小步骤
  7. 资源管理:把好钢用在刀刃上
  8. 相关方管理:通过"人"来管"事"
  9. 整合管理:项目经理的核心能力
  10. 风险管理:未雨绸缪从容应对
  11. 监控与变更:让项目回到正轨
  12. 项目闭环:让所有"开始"都有"结束"
  13. 立项思维:把人生当成项目来管理

1. 思维跃迁:从混乱到掌控

1.1 为什么年度计划总容易"烂尾"?

你是否经历过这样的困境:年初雄心勃勃制定计划,年末却一事无成?或者在执行过程中迷失方向、无从下手、状况频出?

根本原因分析

问题表现

根本原因

解决方向

容易迷茫,失去动力

没有成果定义,范围无限蔓延

从"模糊愿望"到"清晰成果"

不会拆解,无从下手

缺乏系统化分解能力

从"大任务"到"可执行小步骤"

闷头就干,状况频出

被动应对,缺乏预判和规划

从"被动反应"到"主动统筹"

1.2 两种做事思维的本质差异

对比维度

"瞎忙"模式

项目思维

核心导向

过程导向

成果导向

工作方式

眉毛胡子一把抓

先分解再整合

应对态度

被动应对意外状况

主动统筹人事物

典型表现

忙碌却无产出

高效达成目标

1.3 项目管理思维框架

项目管理是在有限的条件下,综合运用多种能力,以终为始,解决实际问题

既适用于职场项目,也适用于个人目标管理。其核心理念是"治大国若烹小鲜",用系统化思维处理复杂事务。

2. 项目启动:把"方向"变成"项目"

2.1 什么是真正的项目?

一个项目必须具备三个核心特征:

核心特征

说明

例子

特定成果

不是模糊愿望,而是清晰可验证的改变

体重从70kg降至65kg

时间限制

明确的开始和结束时间

2026年1月1日至12月31日

资源约束

在有限条件下实现目标

每周投入5小时,预算2000元

2.2 从"方向"到"项目"的转化

案例解析:健康管理的项目化转变

模糊方向

具体项目

成果特征

改善健康

身体重塑型:减肥/增肌

可测量的身体指标变化

精力改善型:提高睡眠质量

睡眠时长的客观提升

问题解决型:降低脂肪肝指标

医学检查数据的改善

风险预防型:癌症早筛

定期体检的执行记录

2.3 项目启动前的三大思考

要点一:目标思考,从"模糊愿望"到"清晰成果"

关键追问清单

  • 改善体检时的健康指标?
  • 提升自信、社交形象?
  • 提升运动表现?

成果目标的设定标准

标准维度

具体要求

反面例子

数据化

能被客观测量

"身体更健康"

客观化

不依赖主观感觉

"感觉更有精力"

可验证

有明确的达成标准

"状态好转"

正确示例

  • ✅ 体重从70kg降至65kg
  • ✅ 睡眠时间从6小时增加到7.5小时
  • ✅ 体脂率从25%降至20%
要点二:管事思考,从"凭感觉行动"到"有计划执行"

思考维度

关键问题

示例回答

范围界定

做什么、不做什么

做:规律运动+饮食控制不做:极端节食

资源条件

我手里有哪些牌?

健身房会员、智能手环、每周两晚空闲

约束条件

什么因素会限制我?

加班频繁、膝盖旧伤、家庭聚餐多

要点三:管人思考,从"自我较劲"到"系统支持"

管理动作

具体内容

价值

识别相关方

谁会受到影响?谁能提供支持?谁可能形成阻力?

建立相关方清单

建立基本共识

与关键相关方就项目目标、方式、资源等达成一致

获得支持、减少阻力

3. 需求管理:一切规划的起点

3.1 什么是需求?

需求是对于成果的期望和要求

需求体现在两个层面:

  • :一切后续规划的起点
  • :体现了对相关方的尊重

3.2 为什么直接表达的未必是真正的需求?

真实需求往往隐藏在三层之下

需求层次

特征

挖掘方法

表层

客户明确说出来的

直接询问

深层

客户自己没意识到的

深度访谈、场景模拟

核心

真正需要的价值

多次追问、标杆对照

只有满足真正的需求,才能解决问题。

3.3 如何让自己的需求获得满足?

策略

具体做法

示例

正视需求

克服愧疚感,合理表达自己的需要

"我需要安静的工作环境"

选择时机

在双方状态好时沟通

对方不忙、心情好时

清晰表达

具体化、场景化

"希望每天下午2-4点不被打扰"

3.4 需求的清晰程度与深入程度

需求的三种清晰程度

需求类型

特征描述

应对策略

明确需求

表面需求清晰,核心需求清晰

确认理解一致,严格控制变更

模糊需求

表面需求不够清晰,但核心需求比较清晰

标杆对照,迭代明确化

潜在需求

表面提出的需求,与核心需求可能完全不同

深入挖掘核心需求,理解"言外之意"

需求的深度层次
代码语言:javascript
复制
直接表达的需求(用户说出来的)
    ↓
表面需求(用户以为自己需要的)
    ↓
深层次需求(可能潜藏的、未被清晰表达的需求)
    ↓
核心需求(真正需要的价值)

核心需求才是真正需要满足的目标。

3.5 优秀的需求管理者

能力层次

核心能力

典型行为

合格

确认理解一致

复述需求,要求确认

优秀

迭代明确化

标杆对照,逐步细化

高人

深入挖掘核心需求

理解"言外之意",洞察真实意图

4. 成果管理:定义项目的终点

4.1 成果的两个核心特性

特性一:满足需求

成果的形式多样,涵盖有形与无形:

成果类型

具体例子

验证方式

有形产品

楼宇、设备、饭菜、书籍

检查、测试、使用

无形产品

信息、数据、音乐、程序

功能测试、质量检测

服务

咨询、培训、策划、维修安装

客户满意度、服务协议

能力提升

成绩上升、专注水平上升

考试分数、行为观察

状态改变

流程优化、关系改变

前后对比、评估报告

积极体验

愉快的记忆

满意度调查、反馈

特性二:可验证

如果一个成果无法验证是否合格,会产生什么后果?

  • ❌ 无法判断成败
  • ❌ 无法管理过程
  • ❌ 无法激励团队

4.2 成果验证的三种方式

验证方式

具体例子

适用场景

客观量化验证

用户增长至10万错误率低于0.1%成本控制在20万以内

有明确数据指标的项目

主观评价验证

项目成果经专家组评审通过满意度评分达到90分以上

需要专家判断或用户主观感受的项目

行为与事实验证

团队成员能熟练使用新系统提交日报圆满完成一场公开的产品演示仓库从杂乱变为分类清晰

关注行为改变或状态转变的项目

4.3 两种典型误区

误区类型

错误理解

正确理解

自我感动式

"我努力了"、"我付出了"为成果

是否满足了需求?

把态度当成果

"我已经发了通知、订了场地、买了奖品,我的任务完成了"

年会结束后,员工感觉更受鼓舞,对未来有信心,团队凝聚力真的提升了

4.4 认清活动与成果的区别

案例1:公司组织年会

层面

错误理解

正确理解

活动层面

我已经发了通知、订了场地、买了奖品,我的任务完成了

这只是活动执行过程

成果层面

年会结束后,员工感觉更受鼓舞,对未来有信心,团队凝聚力真的提升了

案例2:做自媒体

层面

错误理解

正确理解

活动层面

我发了15条视频,播放量5万,点赞2000,涨粉300

这只是数据指标

成果层面

我忙了好几天,发了15条视频,做了下个月的计划

探索到了自己合适的赛道,验证了内容方向

关键洞察:活动是手段,成果才是目的。完成任务不等于达成成果。

4.5 成果确认的核心流程

代码语言:javascript
复制
任务:"你去做某某事"
    ↓
需求:为什么要做这件事?
    ↓
成果:为了满足需求,应该交付什么?
    ↓
主动确认:与需求方确认成果标准

5. 范围管理:明确项目的边界

5.1 范围的构成

范围 = 成果 + 工作

组成部分

定义

核心问题

成果

为了满足需求,应该交付什么?

我们要产出什么?

工作

需要做什么,才能拿出这个成果?

我们要做什么?

5.2 范围说明书的四个核心要素

要素一:对成果的详细描述

描述维度

具体内容

示例

具体形态

成品是什么样子的

一份20页的市场调研报告

数量指标

要交付多少

3套设计方案、100件产品

质量指标

达到什么标准

准确率≥95%、用户满意度≥4.5/5

交付形式

以什么方式交付

PDF格式电子文档

交付时间

什么时候交付

2026年3月31日18:00前

正面的、尽可能详细的描述。

要素二:对项目工作的必要描述

描述维度

具体内容

示例

工作方式

怎么做

访谈法+问卷调查+数据分析

方法或工具

用什么工具、方法

SPSS数据分析、思维导图工具

特定人员

谁来做

分析师2名、实习生1名

工作周期

需要多长时间

共计3周,其中1周调研、1周分析、1周撰写

要素三:验收标准

标准来源

具体要求

验收程序

步骤是什么(初审→修改→终审)

验收人

谁有权验收并签字(项目负责人、客户代表)

验收依据

按照什么标准进行验收(合同、需求文档、行业标准)

要素四:除外责任,关键但常被忽视

哪些内容不属于项目范围

  • 无理要求(如:加班赶工不计成本)
  • 奇葩投诉(如:超出合同范围的功能)
  • 历史纠纷(如:之前遗留问题的处理)
  • 同行踩过的坑(如:已知的常见问题)

为什么一定要有"除外责任"?

价值

说明

挤压模糊空间

避免后续扯皮

自我保护

避免被"切香肠"(对方逐步提出超出约定范围的要求)

控制预期

避免道德绑架

6. 工作分解:大任务变小步骤

6.1 工作分解的价值

价值维度

具体体现

了解工作

更加了解工作,避免遗漏

规划基础

后续进度、成本等规划的基础

分工基础

实现有效分工的基础

达成共识

有助于各方达成范围共识

6.2 四种典型分解方式

方式一:空间维度分解

定义:根据位置或功能区域进行划分

适用条件

  • 项目有明确的物理或地理边界
  • 不同区域的工作可以并行开展
  • 空间维度是最直观、最不易遗漏的分解方式
  • 便于分区负责、并行推进

项目类型

分解方式示例

家庭装修

客厅、卧室、厨房、卫生间

办公室扫除

办公区、洽谈区、休息角、卫生间

线下展会/活动

签到区、主舞台、展位区、洽谈区、后勤区

方式二:时间维度分解

定义:根据任务的实施阶段或时间顺序进行划分

适用条件

  • 项目有明确的工作流程/顺序
  • 每个阶段有明确的产出成果
  • 时间维度帮助清晰工作过程
  • 有利于管理预期、控制节奏和设立里程碑

项目类型

分解方式示例

写论文/报告

准备阶段→执行阶段→收尾阶段

程序/产品开发

需求分析→原型设计→技术开发→测试验收

营销活动

策划筹备→预热造势→活动执行

方式三:工作性质分解

定义:根据工作内容、特点和专业要求来划分

适用场景:当项目涉及多个专业领域、多种技能类型时

项目类型

分解方式示例

筹办婚礼

仪式流程、餐饮宴席、影像记录、宾客接待

推出新产品

市场调研、产品设计、研发生产、营销推广、销售渠道、客服售后

大型培训

课程内容开发、讲师联络、学员管理、场地会务、技术支持

方式四:特定人员分解

定义:按照人员的需要和特点来划分

适用场景:当团队成员有明确的职责分工、专业特长时

案例:家庭旅行

人员

负责领域

具体职责

父亲

交通安排、安全保障

驾驶、路线规划、应急处理

母亲

食宿安排、物品准备

预订酒店、购买门票、打包行李

孩子

游览安排、心情保持

制定游览计划、记录旅行日记

6.3 如何判断工作是否分解到位?

判断标准

具体含义

检验问题

可执行

清楚工作方法,拿到任务就知道怎么做

执行者是否清楚具体做法?

可估算

能大致判断所需人力、物力、财力等资源

能否估算出所需资源?

可分配

能指向一个明确负责人,责任无灰色地带

责任人是否明确唯一?

6.4 分解的细致程度与什么有关?

影响因素

影响方向

说明

项目的复杂程度

越复杂,分解越细

复杂项目需要更细的颗粒度

对项目的熟悉程度

越熟悉,越知道哪里需要分解到位

经验丰富者能识别关键节点

在项目中的管理深度

管理深度越大,分解需要越细致

深度管理需要更细的控制

7. 资源管理:把好钢用在刀刃上

7.1 项目需要哪些资源?

资源类型

具体内容

容易被忽视的

传统资源

人、财、物

——

信息资源

数据、知识、信息渠道

✅ 经常被忽视

技术资源

工具、方法、平台

✅ 经常被忽视

7.2 资源管理的四个步骤

流程总览
代码语言:javascript
复制
第一步:估算资源 → 第二步:获取资源 → 第三步:分配资源 → 第四步:跟踪调整
第一步:估算资源

目标

成果

方法

明确资源需求,包括缺口

资源需求清单(类型、用量、使用时间)缺口情况说明

以工作分解结构为基础估算时预留备用

第二步:获取资源

方法

关键要点

组织内调配

以授权为依据留出提前量:不要等到最后一刻考虑他人利益:不要只从自己角度出发

租借/外包

评估显性成本与隐性成本关注比较优势重视隐性成本

显性成本与隐性成本

显性成本:财务支出。

隐形成本:欠人情、效率低下、损害团队士气、时间拖延、内部资源占用、错过窗口期。

关键原则:不要只看显性成本,要综合考虑隐性成本。很多时候,看似免费的选择实际代价更高。

第三步:分配资源

目标

具体方法

明确人的责任,获得确认和承诺

明确分工,跟责任人确认成果每项工作要有唯一负责人,避免责任模糊

第四步:跟踪调整

目标

关键动作

保证资源的动态跟踪、调整和释放

定期检查资源使用情况及时调整资源分配项目结束后及时释放资源

7.3 关键资源的分配策略

要点一:为不同的关键工作,安排合理的工作方式

工作类型

特点

应对策略

耗时最长的

严重影响项目周期

打时间钉,倒推安排

有时间窗口的

必须在特定时间完成

尽早启动,并行准备

有前提条件的

需要先完成其他工作

提前启动,确保衔接

需要配合的

涉及多方协作

提前协调,同步节奏

资源有限的

供给紧张

先下手为强,提前锁定

要点二:为关键工作,分配优质资源

哪些是"优质资源"?

  • 最有经验的专家
  • 最可靠的供应商
  • 最专注的时间段
  • 最充足的精力

关键原则:关键性越高,资源质量与保障度越高。敢于动态调整,敢于抽调资源支援关键任务。

8. 相关方管理:通过"人"来管"事"

8.1 谁是相关方?

定义:与项目相互影响的个人、群体或组织

相关方的特征

说明

可能影响项目的工作或决策

对项目有影响力

可能受到项目的影响

对项目有被影响性

8.2 相关方管理的意义

意义维度

说明

价值创造

项目本身是为了给相关方创造价值

支持配合

项目成功,需要大量相关方支持和配合

管理本质

项目管理,要通过"人"来管"事"

8.3 识别相关方的三个方法

方法一:圈层发散法
代码语言:javascript
复制
项目经理(中心)
├── 项目团队
│   ├── 团队成员
│   ├── 主题专家(SME)
│   └── 项目管理团队
├── 所在组织
│   ├── 发起人
│   ├── 高级管理层
│   ├── PMO
│   ├── 组合管理指导委员会
│   ├── 项目集经理
│   ├── 职能经理
│   ├── 其他项目经理
│   └── 运营经理
└── 外部相关方
    ├── 客户
    ├── 最终用户
    ├── 供应商
    ├── 竞争者
    ├── 监管机构
    ├── 社会组织
    └── 社区
方法二:链条追溯法

追溯方向

关键问题

向上追溯

谁授权?谁出资?谁最终审批?

向下追溯

谁使用?谁维护?谁培训?

方法三:立场判断法

立场类型

识别方法

应对策略

支持者

受益者、理念相同者

加强合作,争取更多支持

反对者或阻碍者

利益受损者、资源竞争者、观念冲突者

分析原因,化解阻力

中立但可争取者

态度可能随项目进展变化

积极沟通,争取支持

8.4 相关方管理工具:参与度矩阵

当前参与度

期望参与度

行动策略

不知道

支持

沟通争取

抵制

中立

化解缓冲

支持

中立

利他共赢

支持

支持

保持原状

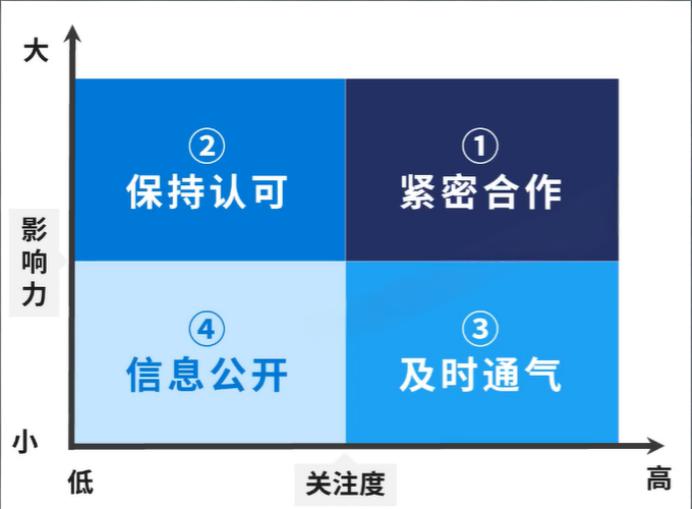

8.5 高影响力相关方的管理要点

管理要点

具体做法

沟通方式

采用互动式沟通方式

意见整合

充分听取并整合意见

决策参与

邀请参与重要决策

关系维护

建立非正式沟通渠道

9. 整合管理:项目经理的核心能力

9.1 整合管理的本质

将分散甚至可能冲突的元素,通过设计、协调与沟通,转化为一个协同运作、指向共同目标的有机整体。

整合管理是项目经理最重要的能力,因为

  1. 只有项目经理能看到全局联系
  2. 项目经理是唯一的信息枢纽
  3. 权力与责任的对等性
  4. 解决冲突的权威性

9.2 整合管理的实践案例:家庭搬家项目

第一步:工作分解
代码语言:javascript
复制
家庭搬家
├── 搬运前工作
│   ├── 确定搬家公司
│   ├── 物品整理与打包
│   ├── 旧居新居物业报备
│   └── 必要修缮
├── 搬运中工作
│   ├── 旧居出发
│   ├── 运输过程
│   └── 新居抵达
└── 搬运后工作
    ├── 保洁
    ├── 新居规划与准备
    └── 确认生活条件(水电气等)
第二步:资源整合

阶段

需要的资源

整合要点

搬运前工作

打包人手、监督装车人员

提前预约搬家公司、确认车辆和人员

搬运中工作

跟车人员、家庭交通、餐食安排

协调家庭成员分工、准备应急物品

搬运后工作

卸货监督、临时采买人手

沟通搬家公司现场人员、结算费用

第三步:做出决策,并更新计划

决策三步法

步骤

具体内容

1. 综合评估,选择最优方案

方案一:接受变更,全力冲刺方案二:坚持原计划,寻找替代资源方案三:折中方案,分批搬运

2. 主动谈判,争取双方共识

争取折扣/更细致的服务调用对方资源找备选重新商定总费用及具体安排

3. 执行变更,更新搬家计划

进度:修改所有相关任务的日程安排资源:确认并锁定新的资源安排相关方:通知所有受影响的相关方

9.3 哪些工作更具有整合性质?

整合程度

工作类型

具体例子

高整合性质

需要跨领域协调、影响项目整体的工作

制定与维护项目总体计划解决跨部门的重大冲突管理高层领导对项目的期望向发起人汇报项目整体状况主持关键决策会议,推动决策

中等整合性质

需要一定协调、影响局面的工作

进行用户需求调研撰写周报的初稿与供应商确认样板

低整合性质

更偏向专业执行的工作

编写技术方案、设计图纸组织部门内的常规会议

10. 风险管理:未雨绸缪从容应对

10.1 风险思维的普适性

风险管理贯穿项目管理的各个知识领域:

知识领域

风险思维体现

范围管理

明确"除外责任",避免"被切香肠"前置"验收标准",避免"口头约定,事后不认账"

需求管理

标杆对照法、深入挖掘潜在需求

进度管理

识别关键任务、前提条件任务要尽早启动

相关方管理

尽早充分识别相关方、关注相关方的影响力

资源与成本

好钢用在刀刃上

工作分解

4种分解方式、可估算、可分配、可执行

10.2 风险管理的三个步骤

第一步:充分识别风险

方法:利用工作分解结构,逐项思考

第二步:划分优先级

两个评估维度

  1. 概率:风险发生的可能性
  2. 影响:风险一旦发生的后果

风险等级

特征

应对策略

高风险

概率和影响都较高

规避:改变计划,不做有风险的事情

中风险

概率和影响有一个较高

减轻:调整方案,降低概率或影响

低风险

概率和影响都较低

接受:不改变方案,关注其变化

第三步:分级制定应对策略

案例:家庭旅行风险分级

风险等级

风险示例

应对策略

高风险

没买到返程票、连续下雨、父亲心脏病发作

规避:提前购买返程票、准备室内备用方案、父亲健康检查

中风险

有一天下午下雨(高概率,低影响)孩子走失(低概率,高影响)景点排队过长(高概率,低影响)

减轻:准备雨具、给孩子佩戴定位手环、错峰游览或预约

低风险

漏带充电器、衣物没带足、手机没电

接受:关注变化,需要时临时购买

10.3 风险应急预案的制定

案例:托管中心孩子突发呕吐事件

一、应对措施

步骤

具体措施

责任人

1

主班老师把呕吐孩子带到一旁,观察孩子状态:是否呛到、脸色是否正常等

主班老师

2

配班老师带其他孩子到另外区域活动,避开呕吐物

配班老师

3

配班老师清理呕吐现场,并消毒

配班老师

4

主班老师通知家长,语气和缓描述情况,注意安抚家长情绪,并记录通知时间

主班老师

5

家长来接,主班老师当面交接,重复一遍:发生时间、处理措施、当前状态

主班老师

6

如果孩子持续呕吐,立即联系家长,同时咨询附近诊所或医院

主班老师

7

如果家长联系不上,打第2个电话,发微信,并联系紧急联系人

主班老师

8

如果多个孩子同时呕吐,上报托管中心负责人,启动传染病应急预案

主班老师、负责人

二、应对成功标准

维度

成功标准

孩子安全

孩子没有因呕吐造成窒息、脱水等二次伤害,情绪基本稳定

家长沟通

家长在30分钟内接到通知,来时清楚了解情况

其他孩子

情绪稳定,活动基本不受影响

预案的使用方法

  1. 预案要经过相关方同意,变成共同遵守的制度
  2. 预案需要定期演练

11. 监控与变更:让项目回到正轨

11.1 监控的四个角度

监控角度

核心问题

监控内容

范围

项目边界是否清晰?成果是否按计划推进?

范围说明书的执行情况成果交付进度

进度

项目是否按计划推进?关键节点是否能按时达成?

里程碑完成情况任务进度偏差

资源和成本

资源使用是否合理?成本是否在预算内?

资源利用率成本偏差

相关方

相关方对项目进展的感受和预期如何?是否有新的相关方出现?

相关方满意度相关方期望变化

11.2 监控的三种具体方法

方法

具体做法

价值

定期报告

不管项目有没有问题,固定时间必须汇报一次具体形式:周报、月报、季报

建立反馈机制,及时发现偏差

里程碑检查

在关键的里程碑,组织相关方共同确认项目状态

阶段性复盘,及时调整

看现场

直接到现场查看实际进展

获得最真实的感知,避免信息衰减

11.3 能做好监控就能做好汇报

为什么大多数人不会汇报?

常见问题

根本原因

"我活都干不完,还要花时间写报告?"

把汇报当成额外负担,而非管理工具

"我不知道领导想看什么"

不了解汇报对象的关注点

"我怕说少了显得我没干活,说多了显得我邀功"

缺乏汇报技巧和自信

领导/客户/发起人关心什么?

关注点

核心问题

贴合程度

项目按计划走了吗?

调整方案

如果没按计划走,打算怎么办?

汇报的核心原则

  • 简洁明了,直击关键
  • 数据说话,客观呈现
  • 不仅讲问题,更要讲方案

11.4 变更管理:从容面对变化

用项目思维理解"领导老变卦"

项目管理的核心框架包括:目标、人、范围、资源、需求、进度、风险、共识、成本、监控、权责、质量、变更

当老板/领导变卦时,这是一个变更事件,需要用变更管理的方法应对。

变更管理的三个步骤

步骤

内容要点

第一步:综合评估影响

对进度:下大货节点是否延后?对资源:需要额外谁来配合?(版师/采购/工厂)对范围:不仅这件衣服,其他以它为参照的款都会受影响

第二步:思考备选方案

方案一:按老板新想法重新打版(完全改版)方案二:保留原版,按原计划下大货(不改版)方案三:以原版为主,局部微调(小改版)本质:将模糊情绪 → 可选择的决策

第三步:做出决策,并更新计划

1. 综合评估,选择最优方案2. 主动谈判,争取双方共识3. 执行变更,更新项目计划

12. 项目闭环:让所有"开始"都有"结束"

12.1 闭环的意义:成果验收与移交

步骤

核心内容

关键问题

验收

让对方正式认可,成果符合要求

验收应该找谁确认?验收标准在哪里?验收还要注意什么?

移交

将成果的所有权和管理义务转移给对方

移交清单是否完整?接收方是否确认?后续责任是否明确?

12.2 让所有的"开始"都有"结束"

项目管理教给我们的三个核心能力:

能力维度

核心能力

实践应用

不迷茫

面对模糊的想法,我们学会了问"真正的需求是什么?"

从模糊愿望到清晰成果

不畏惧

面对复杂的任务,我们学会了把它拆成一步步可执行的步骤

从大任务到小步骤

不内耗

面对杂乱的人和事,我们学会了分清主次,划定边界

从混乱到有序

不焦虑

面对突如其来的变化,我们学会了整合资源,从容应对

从被动到主动

13. 立项思维:把人生当成项目来管理

13.1 什么是"立项思维"?

立项思维是把你想解决的问题/想达成的改变,当做一个正式项目来管理

核心构成

构成要素

内容

关键问题

① 成果定义(目标)

不是模糊愿望,而是具体可验证的改变

我想得到什么?如何验证?

② 行动路径(事)

分解成"做什么、不做什么",考虑资源、约束

做什么、不做什么?有哪些资源、约束?

③ 相关方统筹(人)

不是自己较劲,而是识别关键人,争取支持/减少阻力

谁是相关方?如何争取支持、减少阻力?

关键心态:从"他怎么这样"转向"我如何做"

13.2 用立项思维分析问题

思考维度

具体内容

目标思考

明确真实需求:我到底想得到什么?设定可衡量成果目标

管事思考

范围界定:做什么、不做什么? 资源条件:我手里有哪些牌? 约束条件:什么因素会限制我?

管人思考

识别相关方能从哪里争取支持?能从哪里减少阻力?建立基本共识

13.3 让所有的"开始"都有"结束"

  • 找到"人"背后的"事"
  • 通过"立项"去改变人
  • 先让问题清晰10%,再让目标靠近100%

结语:从被动到主动,从混乱到掌控

13.1 我们改变了什么?

对比维度

以前

现在

计划状态

计划一直"烂尾"

建立完整项目管理框架

工作状态

人生总在"瞎忙"

成果导向,高效执行

根本原因

容易迷茫,失去动力不会拆解,无从下手闷头就干,状况频出

掌握需求分析、工作分解、资源整合、风险预判等核心能力

13.2 思维方式的"质"的飞跃

维度

"瞎忙"

项目思维

导向

过程导向

成果导向

方式

眉毛胡子一把抓

先分解再整合

心态

被动应对意外状况

主动统筹人事物

13.3 同样一个复杂问题,前后发生了什么变化?

对比维度

以前

现在

依赖对象

只靠自己

看见相关方,整合资源

解决方式

想一口气解决

会分解工作,逐步推进

结束方式

做完就结束

知道要闭环,验收移交

13.4 项目管理,让我们更从容地面对生活

维度

从前

现在

面对模糊的想法

不迷茫

学会问"真正的需求是什么?"

面对复杂的任务

不畏惧

学会把它拆成一步步可执行的步骤

面对杂乱的人和事

不内耗

学会分清主次,划定边界

面对突如其来的变化

不焦虑

学会整合资源,从容应对

【项目管理知识体系框架】

代码语言:javascript
复制
项目管理思维框架
├── 目标(成果导向)
├── 人(相关方管理)
├── 事
│   ├── 范围(做什么、不做什么)
│   ├── 需求(满足核心需求)
│   ├── 进度(时间管理)
│   ├── 风险(未雨绸缪)
│   ├── 成本(资源管理)
│   ├── 质量(成果标准)
│   └── 变更(从容应对)
├── 共识(相关方参与)
├── 权责(责任明确)
└── 监控(过程管控)

原创声明:本文系作者授权腾讯云开发者社区发表,未经许可,不得转载。

如有侵权,请联系 cloudcommunity@tencent.com 删除。

原创声明:本文系作者授权腾讯云开发者社区发表,未经许可,不得转载。

如有侵权,请联系 cloudcommunity@tencent.com 删除。

评论
登录后参与评论
0 条评论
热度
最新
推荐阅读
目录
  • 目录
  • 1. 思维跃迁:从混乱到掌控
    • 1.1 为什么年度计划总容易"烂尾"?
    • 1.2 两种做事思维的本质差异
    • 1.3 项目管理思维框架
  • 2. 项目启动:把"方向"变成"项目"
    • 2.1 什么是真正的项目?
    • 2.2 从"方向"到"项目"的转化
      • 案例解析:健康管理的项目化转变
    • 2.3 项目启动前的三大思考
      • 要点一:目标思考,从"模糊愿望"到"清晰成果"
      • 要点二:管事思考,从"凭感觉行动"到"有计划执行"
      • 要点三:管人思考,从"自我较劲"到"系统支持"
  • 3. 需求管理:一切规划的起点
    • 3.1 什么是需求?
    • 3.2 为什么直接表达的未必是真正的需求?
    • 3.3 如何让自己的需求获得满足?
    • 3.4 需求的清晰程度与深入程度
      • 需求的三种清晰程度
      • 需求的深度层次
    • 3.5 优秀的需求管理者
  • 4. 成果管理:定义项目的终点
    • 4.1 成果的两个核心特性
      • 特性一:满足需求
      • 特性二:可验证
    • 4.2 成果验证的三种方式
    • 4.3 两种典型误区
    • 4.4 认清活动与成果的区别
      • 案例1:公司组织年会
      • 案例2:做自媒体
    • 4.5 成果确认的核心流程
  • 5. 范围管理:明确项目的边界
    • 5.1 范围的构成
    • 5.2 范围说明书的四个核心要素
      • 要素一:对成果的详细描述
      • 要素二:对项目工作的必要描述
      • 要素三:验收标准
      • 要素四:除外责任,关键但常被忽视
  • 6. 工作分解:大任务变小步骤
    • 6.1 工作分解的价值
    • 6.2 四种典型分解方式
      • 方式一:空间维度分解
      • 方式二:时间维度分解
      • 方式三:工作性质分解
      • 方式四:特定人员分解
    • 6.3 如何判断工作是否分解到位?
    • 6.4 分解的细致程度与什么有关?
  • 7. 资源管理:把好钢用在刀刃上
    • 7.1 项目需要哪些资源?
    • 7.2 资源管理的四个步骤
      • 流程总览
      • 第一步:估算资源
      • 第二步:获取资源
      • 第三步:分配资源
      • 第四步:跟踪调整
    • 7.3 关键资源的分配策略
      • 要点一:为不同的关键工作,安排合理的工作方式
      • 要点二:为关键工作,分配优质资源
  • 8. 相关方管理:通过"人"来管"事"
    • 8.1 谁是相关方?
    • 8.2 相关方管理的意义
    • 8.3 识别相关方的三个方法
      • 方法一:圈层发散法
      • 方法二:链条追溯法
      • 方法三:立场判断法
    • 8.4 相关方管理工具:参与度矩阵
    • 8.5 高影响力相关方的管理要点
  • 9. 整合管理:项目经理的核心能力
    • 9.1 整合管理的本质
    • 9.2 整合管理的实践案例:家庭搬家项目
      • 第一步:工作分解
      • 第二步:资源整合
      • 第三步:做出决策,并更新计划
    • 9.3 哪些工作更具有整合性质?
  • 10. 风险管理:未雨绸缪从容应对
    • 10.1 风险思维的普适性
    • 10.2 风险管理的三个步骤
      • 第一步:充分识别风险
      • 第二步:划分优先级
      • 第三步:分级制定应对策略
    • 10.3 风险应急预案的制定
  • 11. 监控与变更:让项目回到正轨
    • 11.1 监控的四个角度
    • 11.2 监控的三种具体方法
    • 11.3 能做好监控就能做好汇报
    • 11.4 变更管理:从容面对变化
      • 用项目思维理解"领导老变卦"
      • 变更管理的三个步骤
  • 12. 项目闭环:让所有"开始"都有"结束"
    • 12.1 闭环的意义:成果验收与移交
    • 12.2 让所有的"开始"都有"结束"
  • 13. 立项思维:把人生当成项目来管理
    • 13.1 什么是"立项思维"?
    • 13.2 用立项思维分析问题
    • 13.3 让所有的"开始"都有"结束"
  • 结语:从被动到主动,从混乱到掌控
    • 13.1 我们改变了什么?
    • 13.2 思维方式的"质"的飞跃
    • 13.3 同样一个复杂问题,前后发生了什么变化?
    • 13.4 项目管理,让我们更从容地面对生活
领券
问题归档专栏文章快讯文章归档关键词归档开发者手册归档开发者手册 Section 归档
