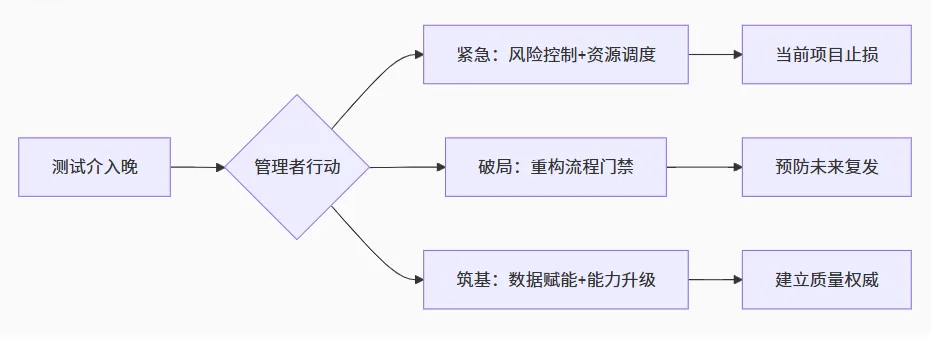

从测试管理的视角看,项目测试介入晚不仅是执行层面的挑战,更是流程缺陷和团队协作失衡的信号。管理者需要同时解决短期救火和长期流程优化问题。
快速评估质量风险:组织测试骨干梳理核心业务流、高风险模块(新功能/复杂逻辑/历史故障区),形成《紧急测试风险评估报告》。
制定优先级矩阵:以“业务影响×故障概率”为坐标轴划分测试优先级,集中火力覆盖“高危区”(如支付、核心数据流)。
输出风险预警:向项目总监/PMO明确告知:“因测试延迟,当前仅能覆盖XX%核心场景,预计遗漏风险包括:______(量化数据支撑)”。
内部资源重组:暂停低优先级项目测试,抽调人员组建“突击测试组”;启用“结对测试”提升效率。
外部资源引入:协调外包团队或申请临时预算雇佣众测团队(针对兼容性/压测等专项)。
开发团队协作:要求开发人员参与测试(提供测试用例/脚本),承担部分冒烟测试或自动化回归任务。
精准化回归:通过代码差分工具(如Diffblue Cover)仅测试变更关联模块。
自动化救场:优先对核心链路实现自动化冒烟(如API关键路径),24小时内搭建最小可用回归套件。
探索性测试主导:采用Session-Based探索性测试,2小时快速产出问题清单,替代冗长的用例执行。

规则:任一条件未满足,测试有权拒绝接收版本,延迟责任由上游承担。
强制参与关键评审:
需求评审阶段 → 测试提出可测性需求,识别场景遗漏
技术设计阶段 → 测试评估测试策略可行性,提出Mock/桩需求
前移测试活动:
开发阶段同步编写测试用例(需求冻结后3天内启动)
开发自测阶段提供测试数据工具支持
重构项目计划模版
在项目WBS中强制嵌入测试里程碑:

构建质量仪表盘:实时展示
[需求覆盖率] [缺陷密度] [逃逸缺陷成本] [自动化反馈时长]
量化质量成本:计算因延迟介入导致的额外成本(如:加班人力成本×1.5倍 + 紧急外包支出 + 线上故障损失)。
案例库威慑:建立《历史故障溯源档案》,展示类似项目因测试延迟导致的生产事故(附经济损失)。
与CTO/PMO对齐质量KPI:将“测试介入时点”“需求可测率”纳入研发部门考核指标。
月度质量简报:向高管层汇报测试延迟对项目成功率的影响(数据建模:介入每延迟1周,上线缺陷率上升37%*)。
培养“技术型测试”:要求骨干掌握代码静态分析、日志埋点验证、流量回放技术,提升缺陷定位深度。
建立“质量顾问”角色:指派资深工程师嵌入产品组,前置参与业务规划,从源头把控可测性。
在团队章程中明确:“未经测试评审的需求文档,不得进入开发排期”。
奖励发现重大设计缺陷的测试人员(联动产品团队)
开发提测质量与绩效挂钩(冒烟通过率<90%扣减KPI)
定期开展“红蓝对抗”:测试组模拟用户攻击路径,开发组限时修复,强化质量共同体意识。

测试管理者的核心价值不在于执行测试,而在于构建“质量无法被忽视”的机制。当你能将延迟介入的隐性成本转化为领导层看得见的财务风险,当质量门禁成为项目推进的物理卡点,测试便会从被动救火转向主动控局。这需要管理智慧与政治勇气的双重修炼,但每一次流程对抗的胜利,都在为团队赢得更大的质量生存空间。
